El origen de este proyecto no está en un encargo de diseño. Está en una restricción operativa: el Instituto de Gamma Knife del Pacífico (IGKP), único centro de radiocirugía de su tipo en el Perú, debía instalarse en un inmueble que no existía, en una ciudad que no había preparado ese espacio, con un equipamiento cuya puesta en obra exige condiciones que la mayoría de los predios urbanos no puede ofrecer. La pregunta de partida no era cómo diseñar el centro, sino si era posible construirlo dentro de los plazos que el fabricante del equipo y la autoridad regulatoria imponían sin margen de negociación.
La respuesta fue afirmativa, pero no evidente. Nació de diez meses de planificación que trataron el tiempo como un material de construcción: con la misma precisión con que la ingeniería calcula cargas y deformaciones. En el IGKP, el cronograma fue el primer plano. Cada decisión estructural, cada elección de programa, cada trámite normativo, se subordinó a una fecha fija: la llegada del equipo técnico del fabricante desde Europa para iniciar el montaje.
El Gamma Knife Esprit, desarrollado por Elekta, es la plataforma de radiocirugía estereotáctica más precisa disponible actualmente. Permite tratar lesiones intracraneales —tumores, malformaciones arteriovenosas, neuralgia del trigémino, metástasis cerebrales— con márgenes submilimétricos, sin craneotomía, en sesiones ambulatorias que no superan los 20 minutos. Sin hospitalización, sin sedación.
Lo que antes exigía quirófano, anestesistas y días de recuperación se convierte en una cita ambulatoria de tarde. Esa reconfiguración clínica tiene consecuencias directas sobre el programa arquitectónico: define qué espacios son necesarios, cuáles son superfluos y qué nivel de precisión exige cada uno de ellos.
Cuando la infraestructura frena la medicina
El IGKP operaba en 360 m2 dentro del Hospital de la Fuerza Aérea del Perú (FAP) Central bajo un esquema contractual que limitaba su autonomía y condicionaba cada aspecto de la atención. La brecha entre la sofisticación clínica del servicio y la precariedad de su contenedor era concreta: sin ascensor para pacientes con compromiso neurológico, con fallas recurrentes en el suministro eléctrico, un riesgo directamente inadmisible para un equipo de la sensibilidad del Gamma Knife.
También había restricciones operativas los fines de semana derivadas de su dependencia de servicios hospitalarios ajenos. La infraestructura había dejado de ser un soporte para convertirse en un límite institucional.
La decisión de trasladarse no fue reactiva: fue estratégica. Desde el primer momento quedó claro que el nuevo destino no sería otro hospital huésped sino un centro propio, concebido sin compromisos para un propósito único, con autonomía operativa completa y capacidad de crecimiento incorporada desde la etapa de selección del inmueble.
El sitio no se elige: se califica
En arquitectura hospitalaria de alta complejidad, la decisión sobre el sitio es la primera decisión de diseño. Condiciona el blindaje, la estructura, los flujos, la logística de instalación y la secuencia normativa. Para el IGKP, esta etapa demandó más de 12 meses de evaluación sistemática sobre múltiples alternativas en Lima, mediante una matriz de criterios que integró simultáneamente variables urbanas, normativas, geotécnicas y logísticas.
La zonificación debía permitir servicios médicos de apoyo sin restricciones residenciales. El suelo debía ofrecer capacidad portante suficiente para cargas de 20 toneladas en un área acotada. Las áreas colindantes debían ser compatibles con los requerimientos de dosis ocupacional del blindaje. Y las vías adyacentes —factor determinante y no negociable— debían tener el ancho suficiente para recibir simultáneamente una grúa de 30 toneladas y un tractocamión. Una calle con dos metros menos de sección transversal habría descartado el inmueble sin importar sus demás atributos.
El inmueble de la Av. Trinidad Morán 621, distrito de Lince, reunió la totalidad de los criterios: lote en esquina de 715 m2 con zonificación comercial, suelo gravoso con capacidad portante de 4 kg/cm2, profundidad de cimentación de 1,50 m y vías colindantes aptas para la operación de izaje. Su posición en la trama urbana lo situaba en el corazón de la red asistencial de Lima central: a minutos del Hospital Rebagliati y el Dos de Mayo, próximo a las clínicas Ricardo Palma, San Felipe y Angloamericana, y conectado con los centros de imágenes que operarían como redes naturales de derivación.
La edificación preexistente —dos pisos en albañilería no confinada, aproximadamente 70 años de antigüedad— presentaba incompatibilidades con la normativa sismorresistente y con los requerimientos del programa. La estrategia fue quirúrgica: demoler lo que no aportaba, reforzar lo que podía integrarse, construir nuevo donde el programa lo exigía. El estacionamiento interior fue un activo logístico que se reveló decisivo: durante los diez días de montaje operó como zona de acopio planificada para las piezas del equipo y el robot de instalación.

La normativa como ruta crítica
Existe un error frecuente en la gestión de infraestructura especializada: tratar los trámites normativos como una capa administrativa paralela a la obra. En infraestructura radiológica, ese error tiene consecuencias que se miden en meses de retraso y costos no presupuestados.
La instalación de un equipo que opera con fuentes de cobalto-60 se rige por los protocolos del Instituto Peruano de Energía Nuclear (IPEN) y su Oficina Técnica de la Autoridad Nacional (OTAN): sus plazos de revisión de diseños, aprobación de instalaciones y otorgamiento de licencias son secuenciales, estrictos y no comprimibles. Ningún argumento de urgencia los acelera.
A eso se suma la cadena de permisos para el traslado de fuentes radiactivas, coordinados con protocolos internacionales de transporte de material radiactivo; la autorización municipal para el cierre de la vía pública durante la descarga; y la disponibilidad del equipo de instalación de Elekta, que viaja desde Suecia con fechas inamovibles fijadas meses antes y no reorganiza su agenda porque la obra civil se demoró una semana.
El cronograma del IGKP se construyó con más de diez meses de anticipación como una herramienta de gestión de riesgos. Los actores sincronizados fueron: los arquitectos proyectistas, responsables de entregar la obra civil terminada en fecha; el físico médico acreditado por el IPEN, cuyo cálculo de blindaje debía estar aprobado antes del inicio del búnker; el IPEN/OTAN, con sus tiempos propios de revisión y aprobación; Elekta, que comprometía la ventana de disponibilidad del equipo de montaje; la Municipalidad de Lince para las licencias de demolición, remodelación y funcionamiento; las autoridades de tránsito, para el cierre de vía el día exacto de la descarga; y la empresa propietaria, que mantuvo la atención de pacientes en el Hospital FAP durante todo el período de construcción.
El dominio de la normativa peruana aplicable a cada actor —saber con exactitud cuánto tiempo real requiere cada gestión, qué documentación la precede, qué aprobación la desbloquea— fue tan determinante para el éxito del proyecto como las decisiones de blindaje o estructura. Quien subestime esa dimensión no está en condiciones de gestionar infraestructura de esta naturaleza.
Máxima complejidad en mínima superficie

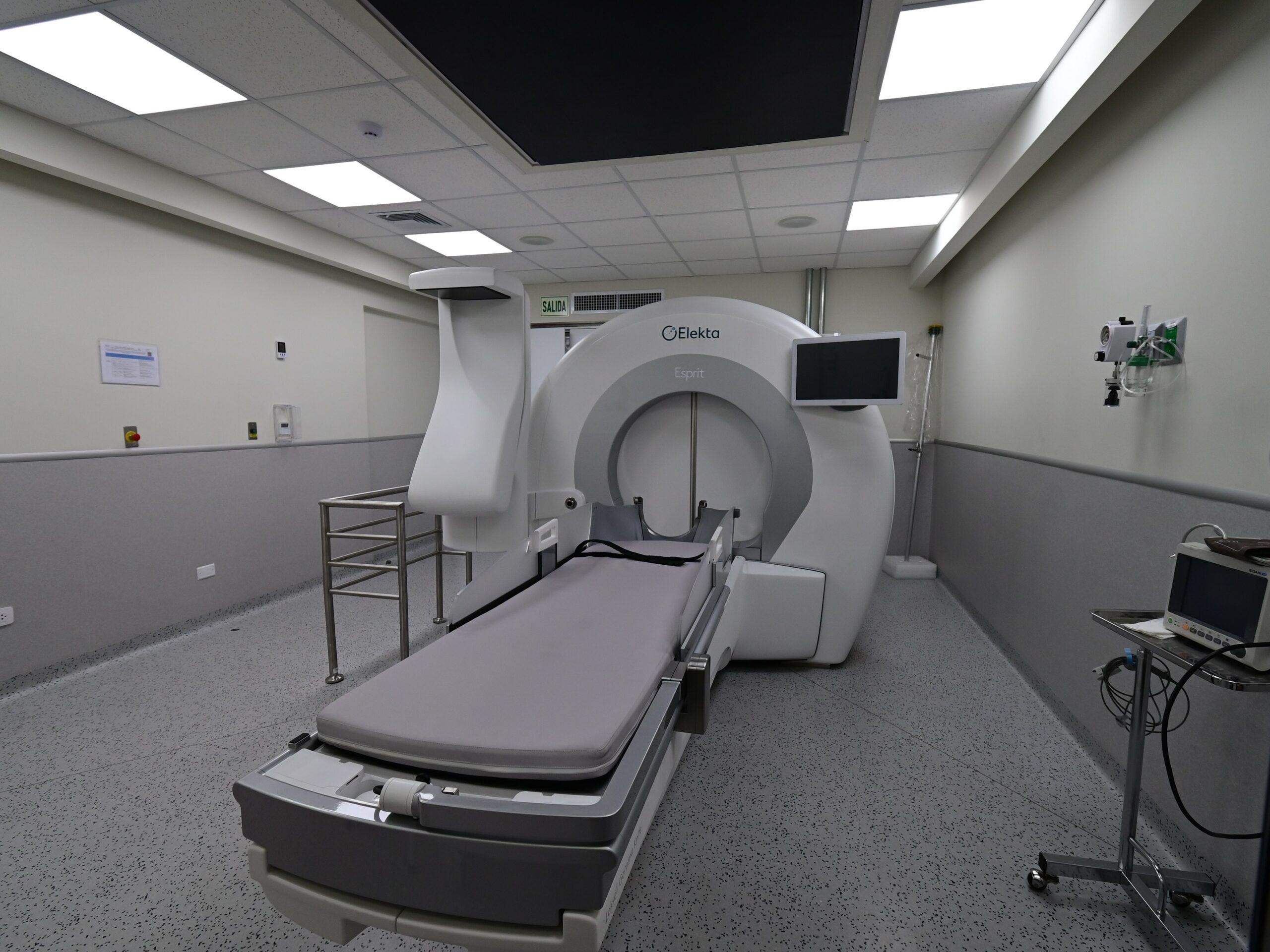

La condición ambulatoria del Gamma Knife Esprit —sin hospitalización, sin sedación, con tiempo en sala inferior a 20 minutos— no simplifica el programa arquitectónico: lo radicaliza. Elimina las áreas de internación, la logística de hotelería clínica, las zonas de recuperación prolongada. Lo que queda es un programa depurado donde cada metro cuadrado responde a una función asistencial o de soporte técnico de primera necesidad. No existe el área residual ni el espacio que “quizás sea útil más adelante”. El programa es exactamente lo que el tratamiento exige, y nada más.

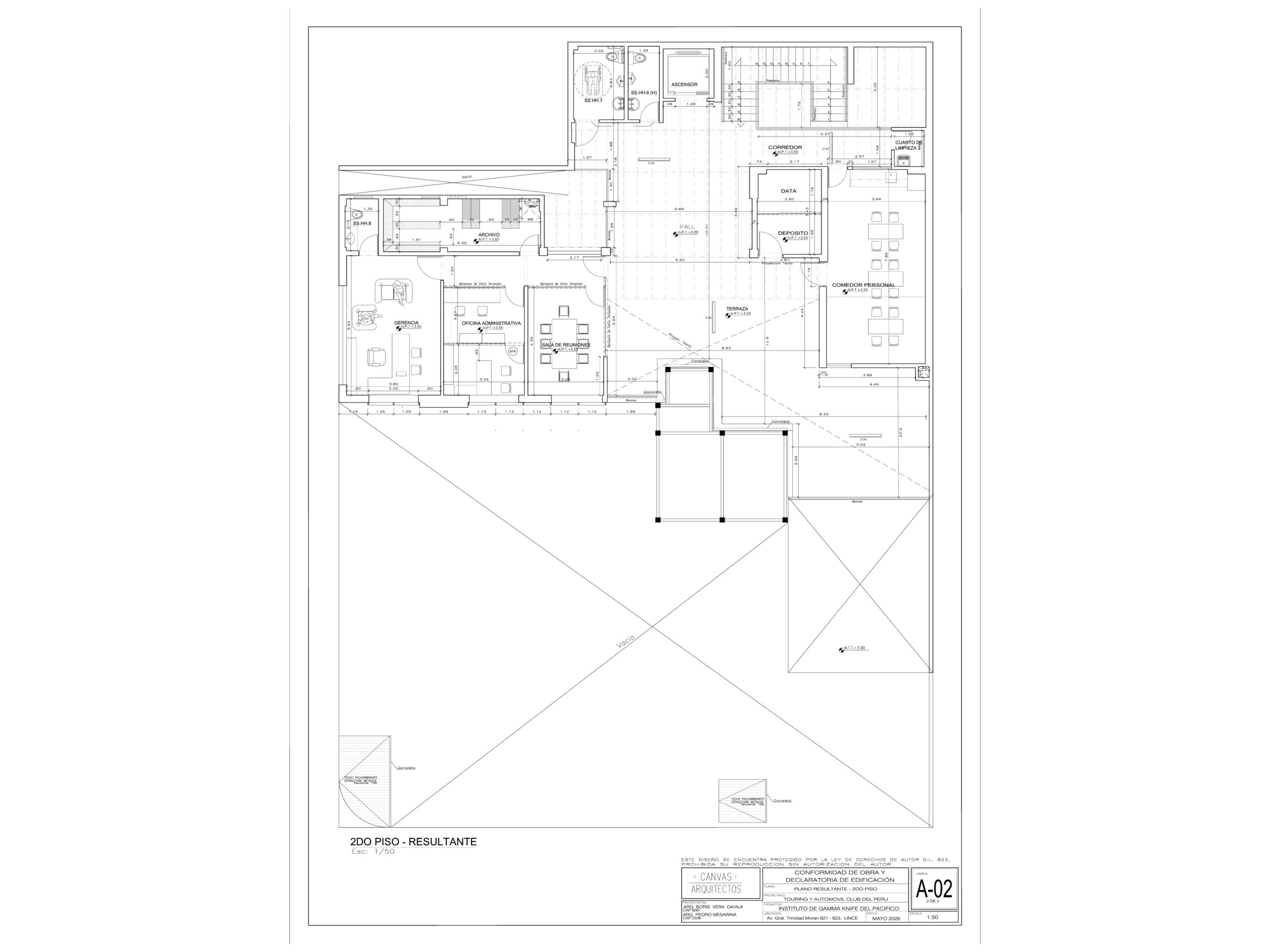

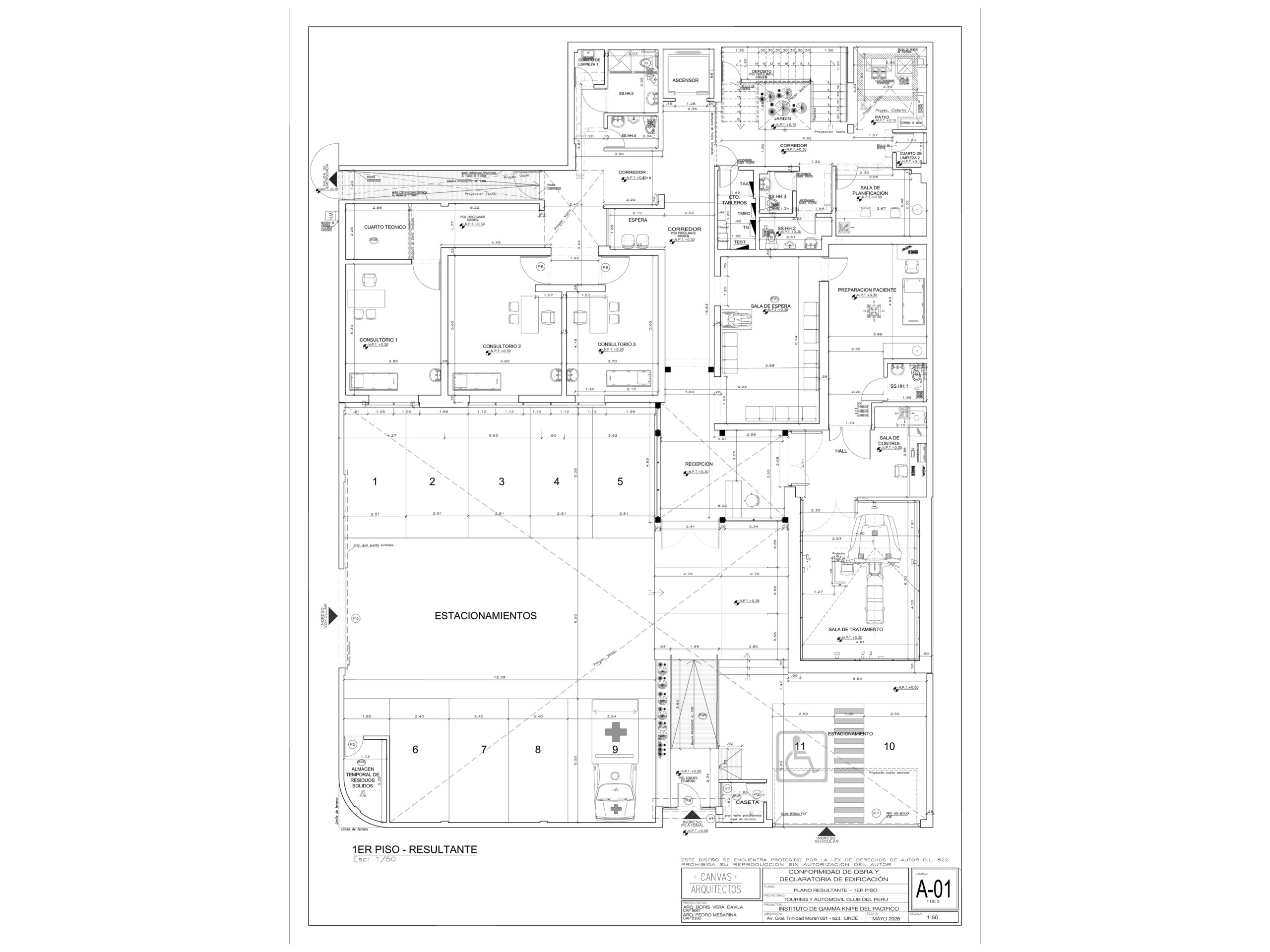

El centro se desarrolla en dos niveles sobre 541,44 m2 de área techada, con 357,61 m2 de área libre y 11 estacionamientos interiores. El primer piso concentra el circuito asistencial completo: recepción y control de acceso, sala de espera para pacientes y acompañantes, ambiente de preparación del paciente, sala de tratamiento blindada de 45 m2 dentro de un área de radioterapia de 92 m2, sala de control con tablero de mando y monitoreo visual en tiempo real, sala de planificación y consultorios médicos. El segundo piso alberga las funciones de gestión: gerencia, oficinas, sala de reuniones, data y terraza.

Los flujos no son una decisión de diseño: son una exigencia de seguridad radiológica traducida al espacio. El paciente ambulante ingresa por la Av. Trinidad Morán a través de una rampa accesible hacia la sala de espera. El paciente en camilla accede por un circuito independiente directamente al área de radioterapia, sin cruzar el flujo del público general.

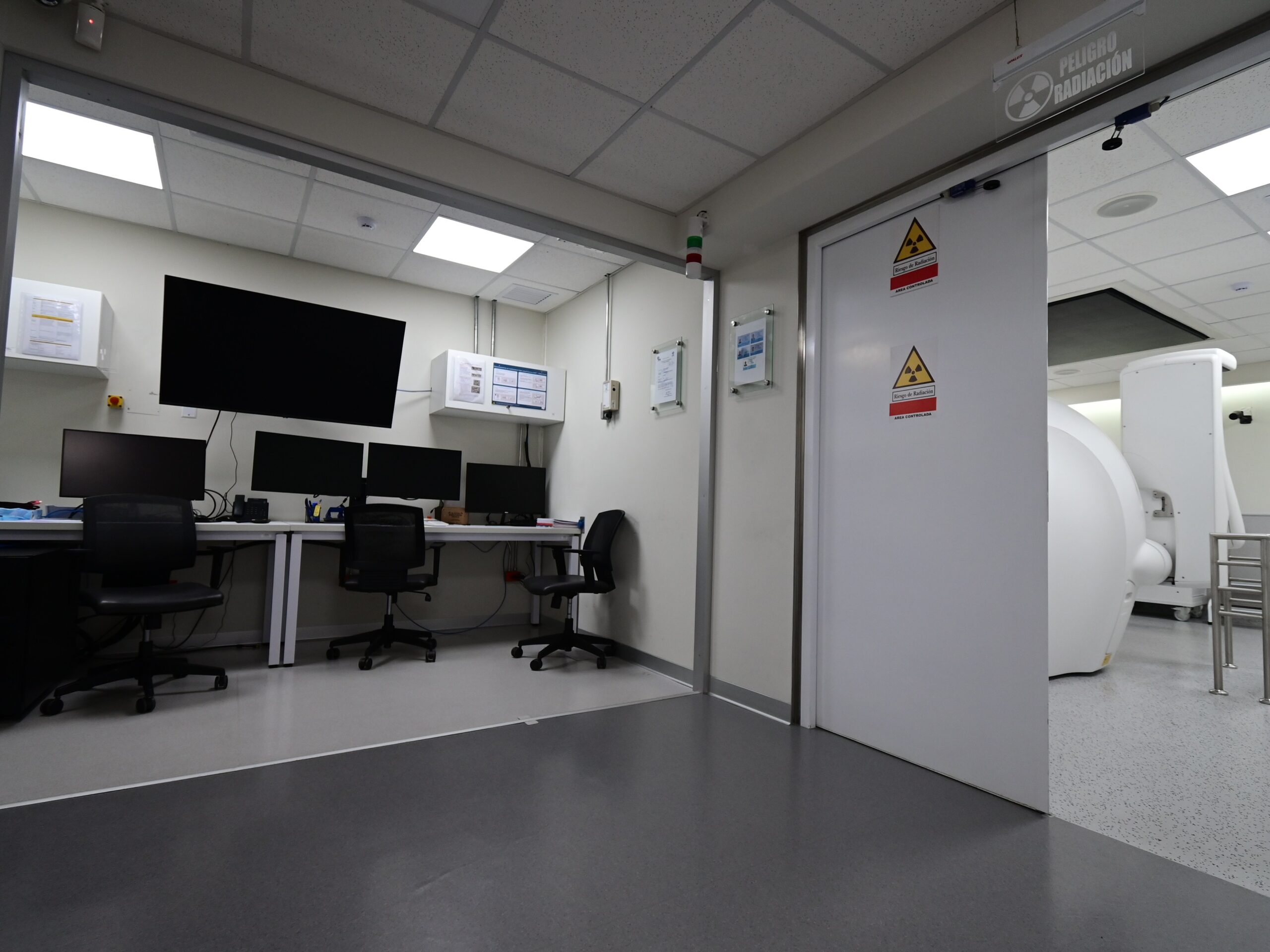

El personal técnico y médico opera en un tercer circuito propio, controlado mediante biometría en todos los accesos a áreas restringidas. Las puertas del búnker son blindadas. La sala de control requiere autorización de acceso. La vigilancia es permanente, las 24 horas. Todo esto es el diseño resolviendo lo que ocurre cuando el error no tiene segunda oportunidad.
La ingeniería que nadie ve
El elemento más exigente del programa es el que el paciente nunca percibe. El búnker donde opera el Gamma Knife Esprit no es una sala con paredes gruesas: es una estructura de concreto armado calculada con la precisión de un problema de física de radiaciones, ejecutada sobre una edificación preexistente de 70 años en una de las ciudades de mayor exposición sísmica del mundo. La complejidad no se acumula: se multiplica.
El cálculo de blindaje fue desarrollado por un físico médico acreditado por el IPEN bajo los criterios de dosis ocupacional y protección de áreas colindantes, conforme a la normativa IPEN/OTAN. El resultado exigió muros perimetrales de 50 cm de espesor, techo de 50 cm y puerta de seguridad metálica de 3 mm de acero especial. La posición de la sala dentro del lote surgió del análisis de ocupación de cada área colindante: un centímetro de desplazamiento puede traducirse en metros cúbicos adicionales de concreto o en restricciones de uso de los ambientes adyacentes que alteran el programa funcional. El cálculo no admite aproximaciones.

El diseño estructural, a cargo del Ing. Julio Higashi, debió resolver el soporte de 20 toneladas de equipamiento sobre albañilería no confinada en suelo sísmico. La sala de tratamiento se apoya directamente sobre el terreno natural —suelo gravoso con capacidad portante de 4 kg/cm2, cimentación a 1,50 m— mediante losa armada de 65 cm de peralte con concreto fʹc 350 kg/cm2 y cimentación nueva dimensionada para las cargas del equipo.
Los recorridos interiores por donde transitaron el equipo y el robot de montaje fueron reforzados con el mismo criterio de carga. En la edificación existente integrada al proyecto se ejecutaron columnas adosadas a muros, vigas de refuerzo, placas de concreto y amarre perimetral, tomando la norma sismorresistente peruana como punto de partida, no como límite superior.
Toda esta infraestructura es invisible para quien cruza la puerta del centro. Esa invisibilidad no es un subproducto: es el objetivo. Una infraestructura de salud que funciona bien es la que no se percibe: la que resuelve anticipadamente lo que el usuario nunca deberá enfrentar.
El día en que la calle formó parte del proyecto

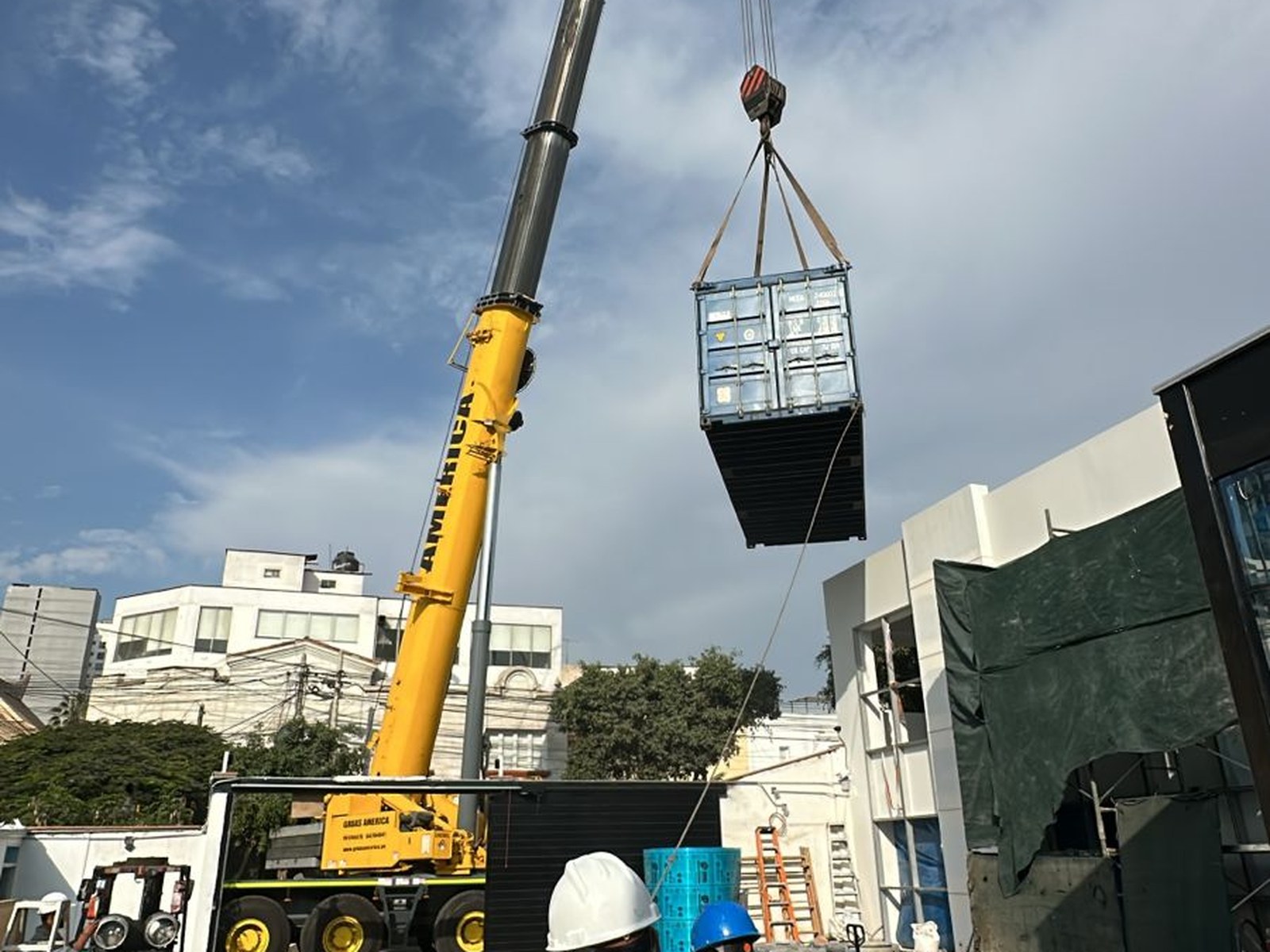

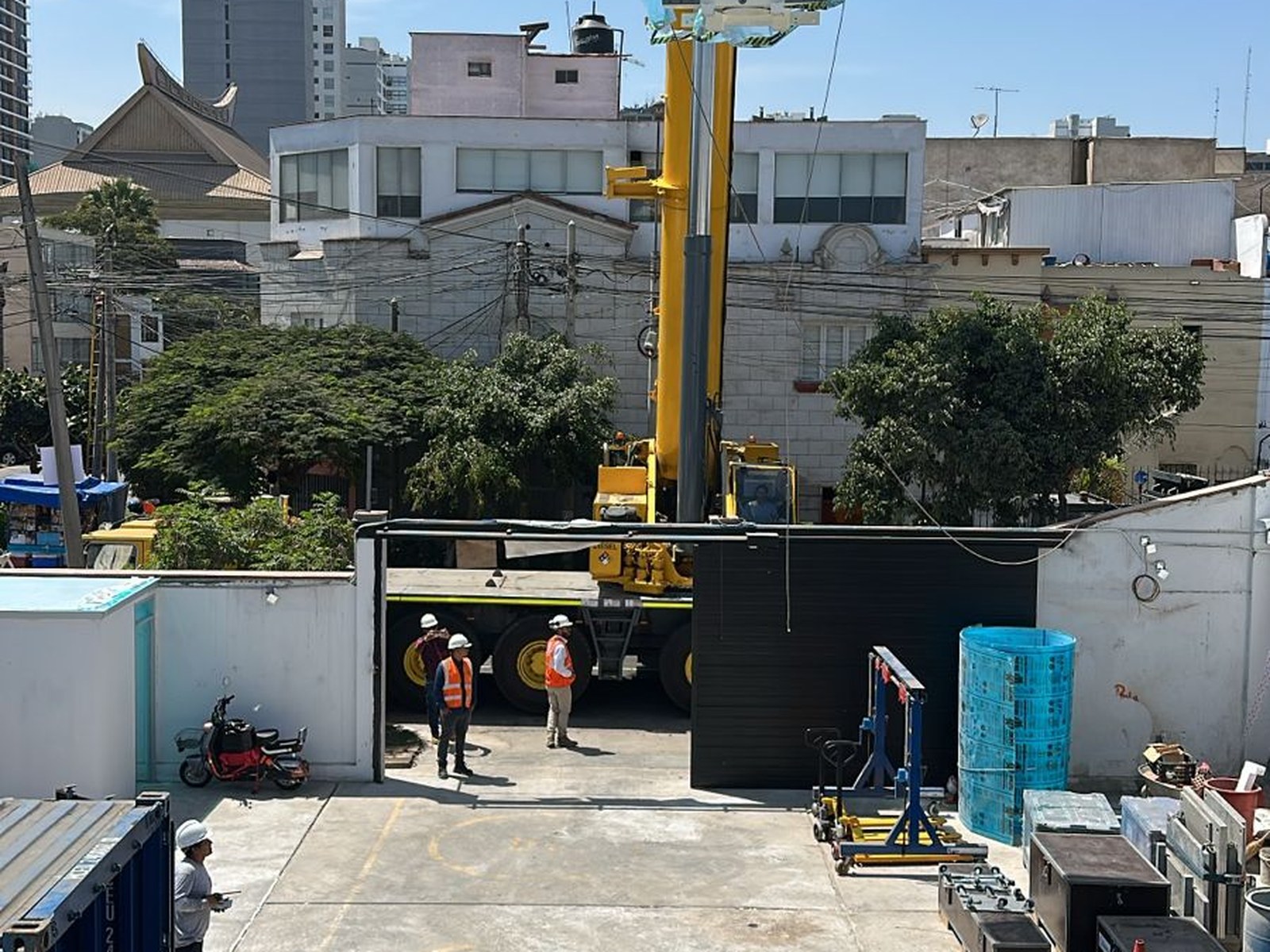

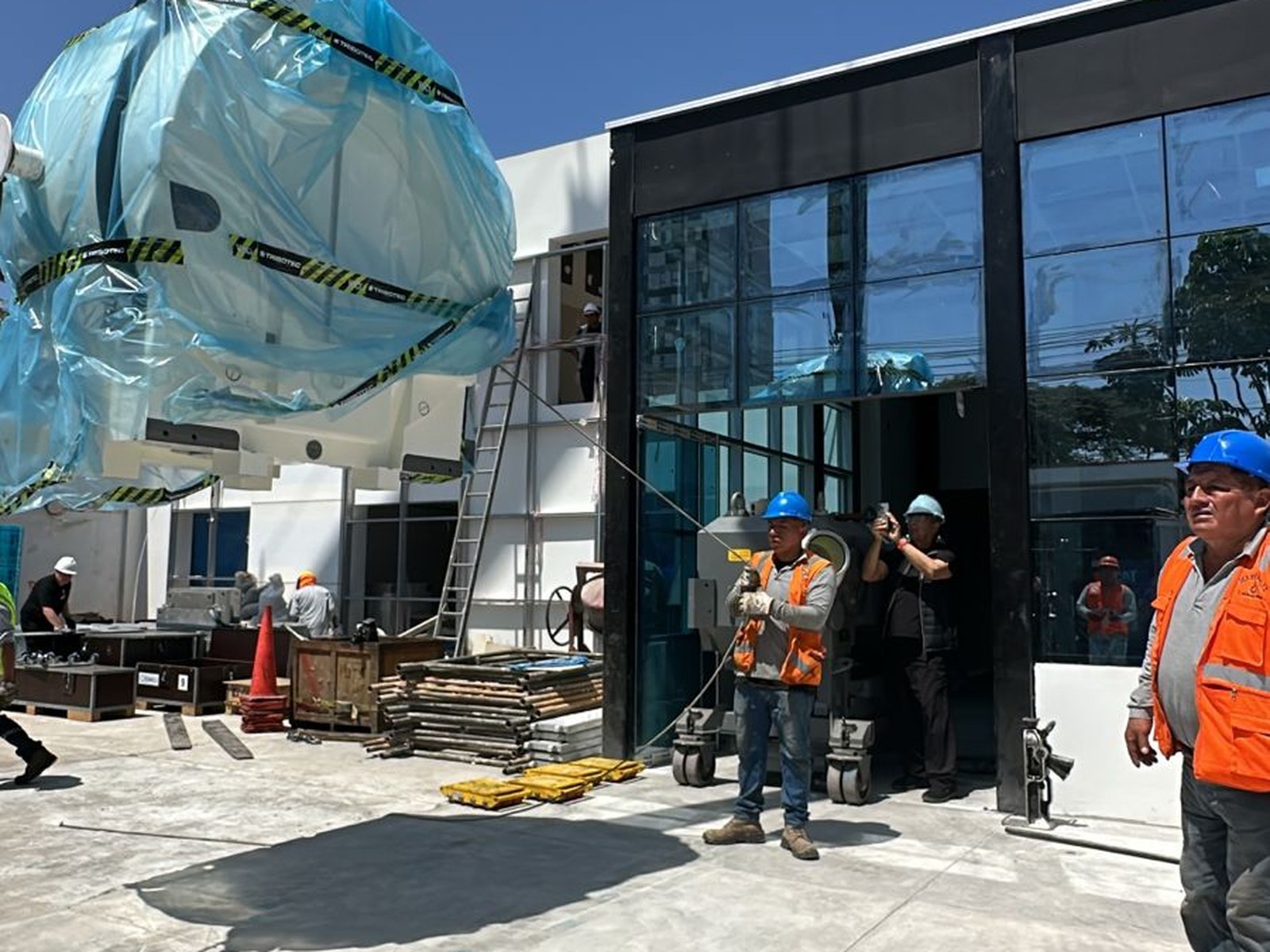

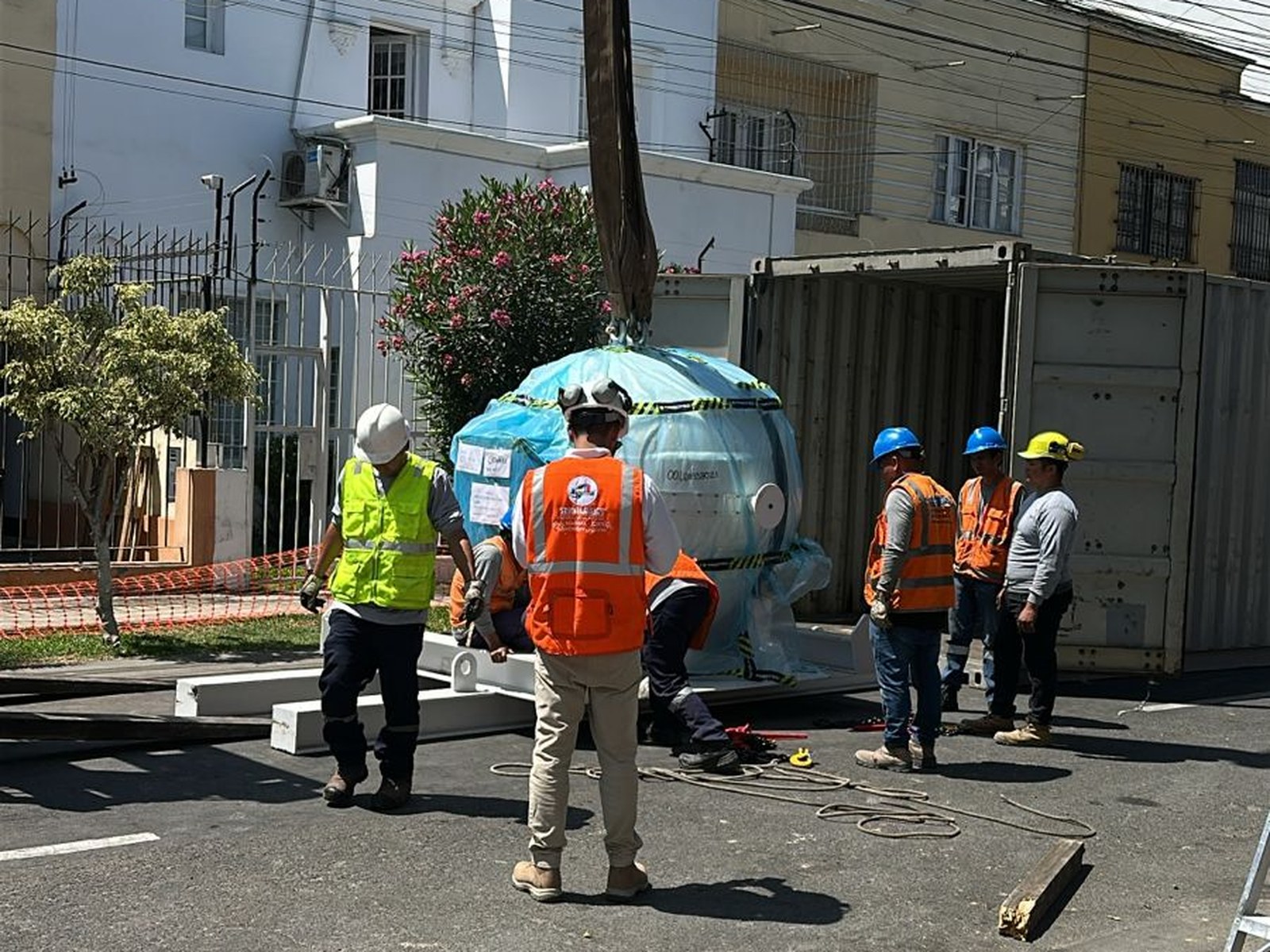

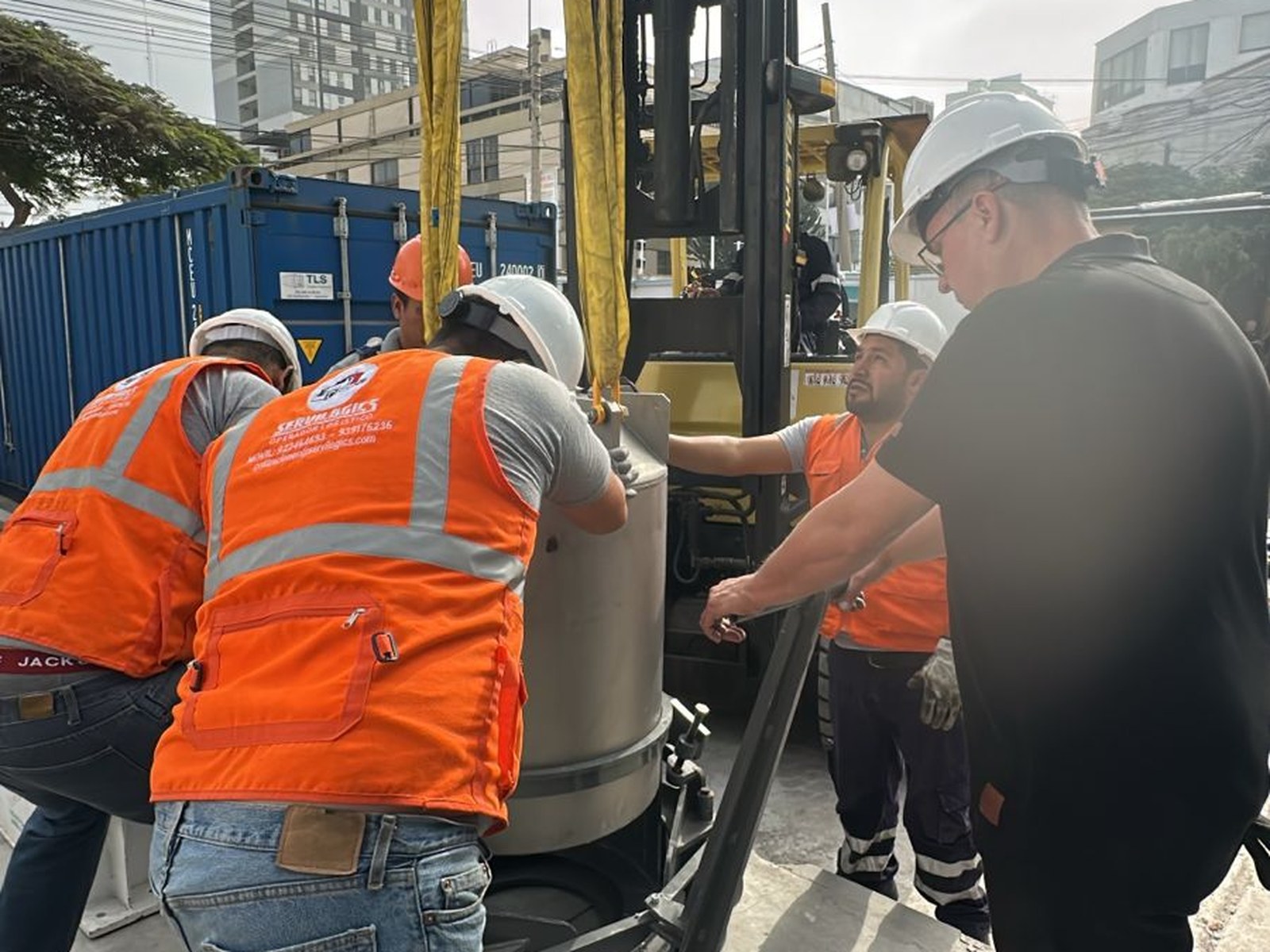

La descarga del equipo ocurrió un martes en la Av. Trinidad Morán. A las 7:00, una grúa de 30 toneladas estacionada en la vía colindante inició el izaje de los componentes del Gamma Knife Esprit desde el tractocamión hacia el interior del predio. Cada pieza pesaba varios miles de kilos. Todas fueron recibidas en el estacionamiento interior —zona de acopio planificada— y trasladadas por los pasillos reforzados hasta el búnker. A las 15:00, la vía estaba libre. La operación había durado ocho horas.

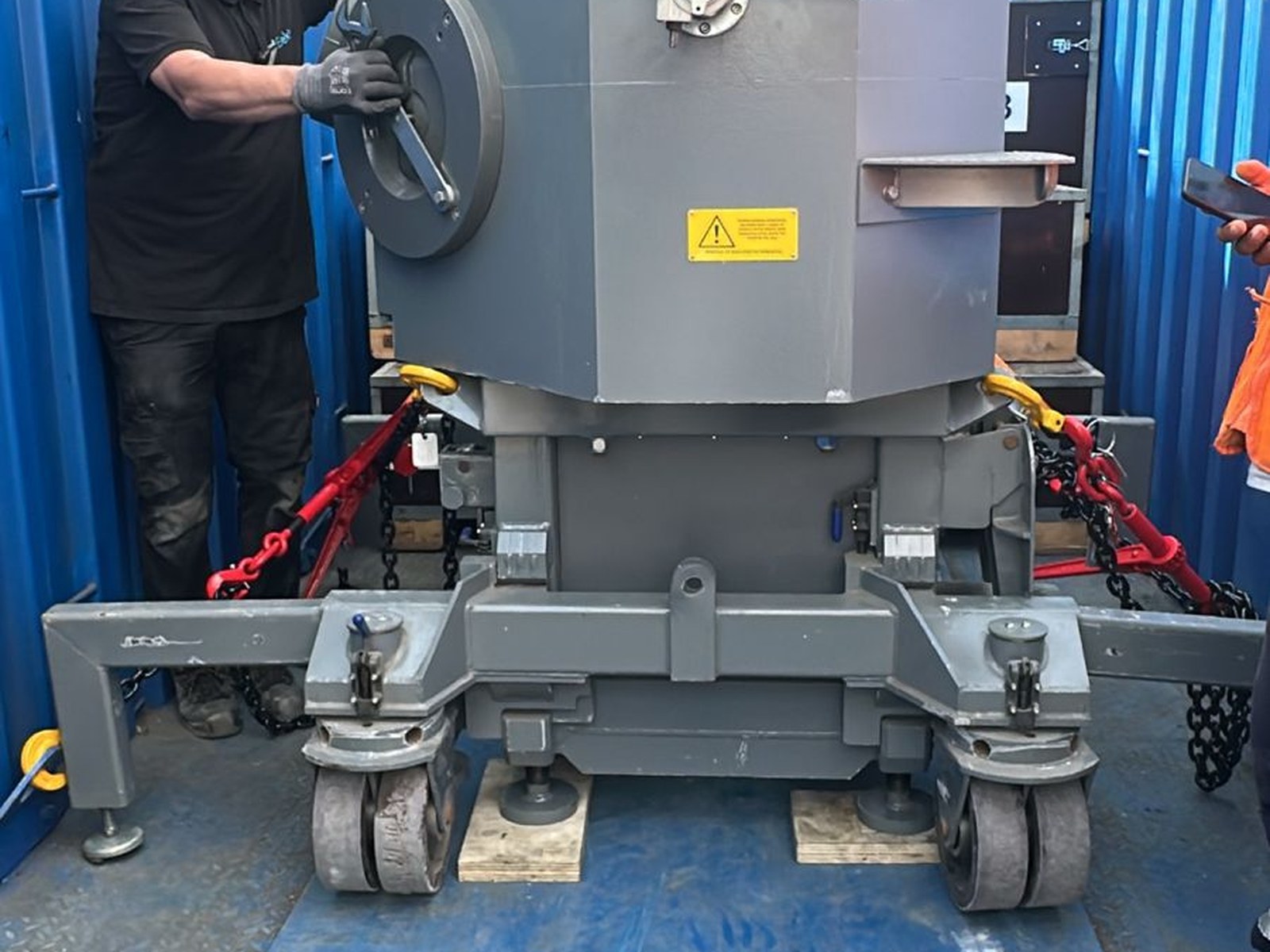

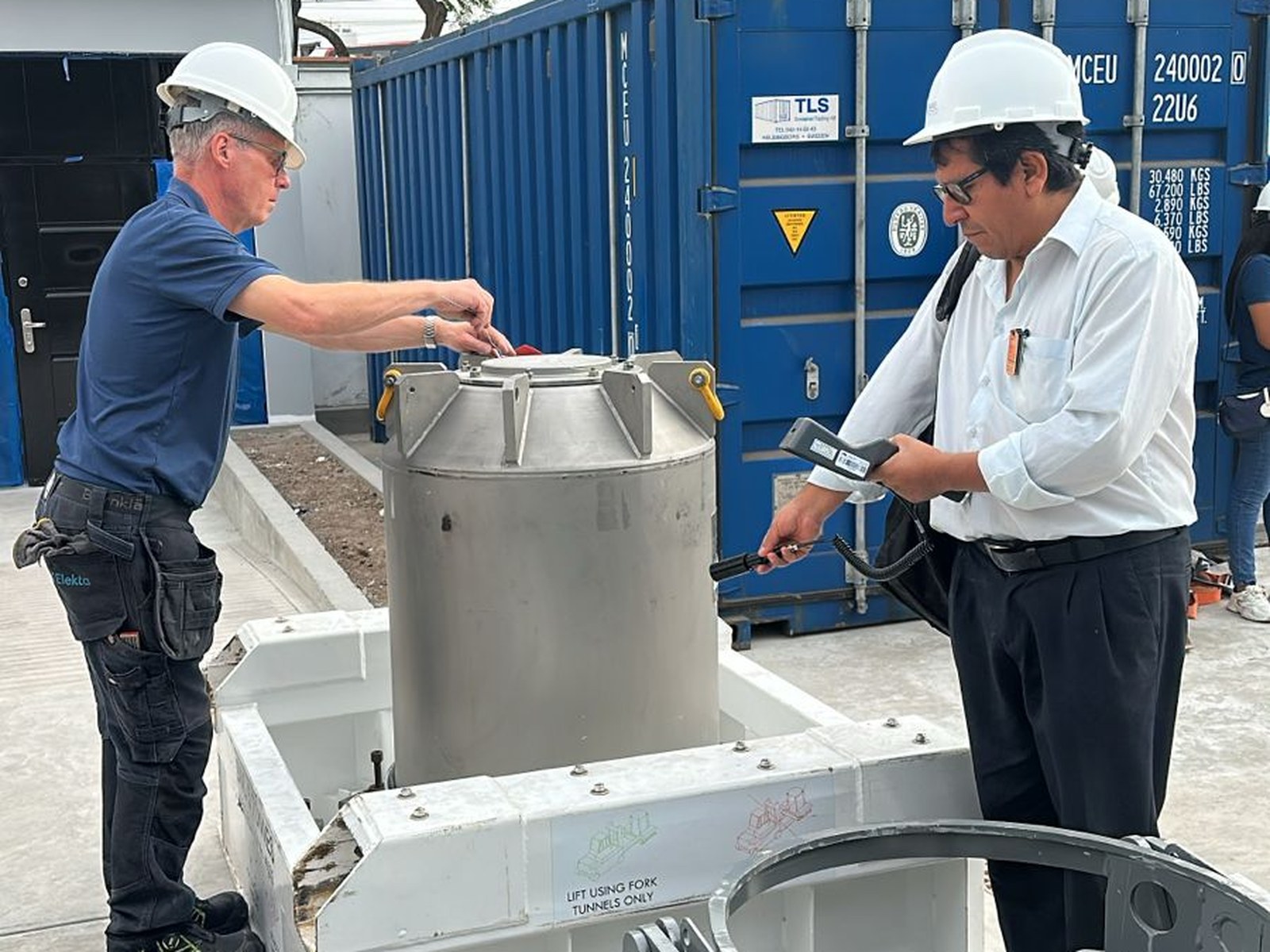

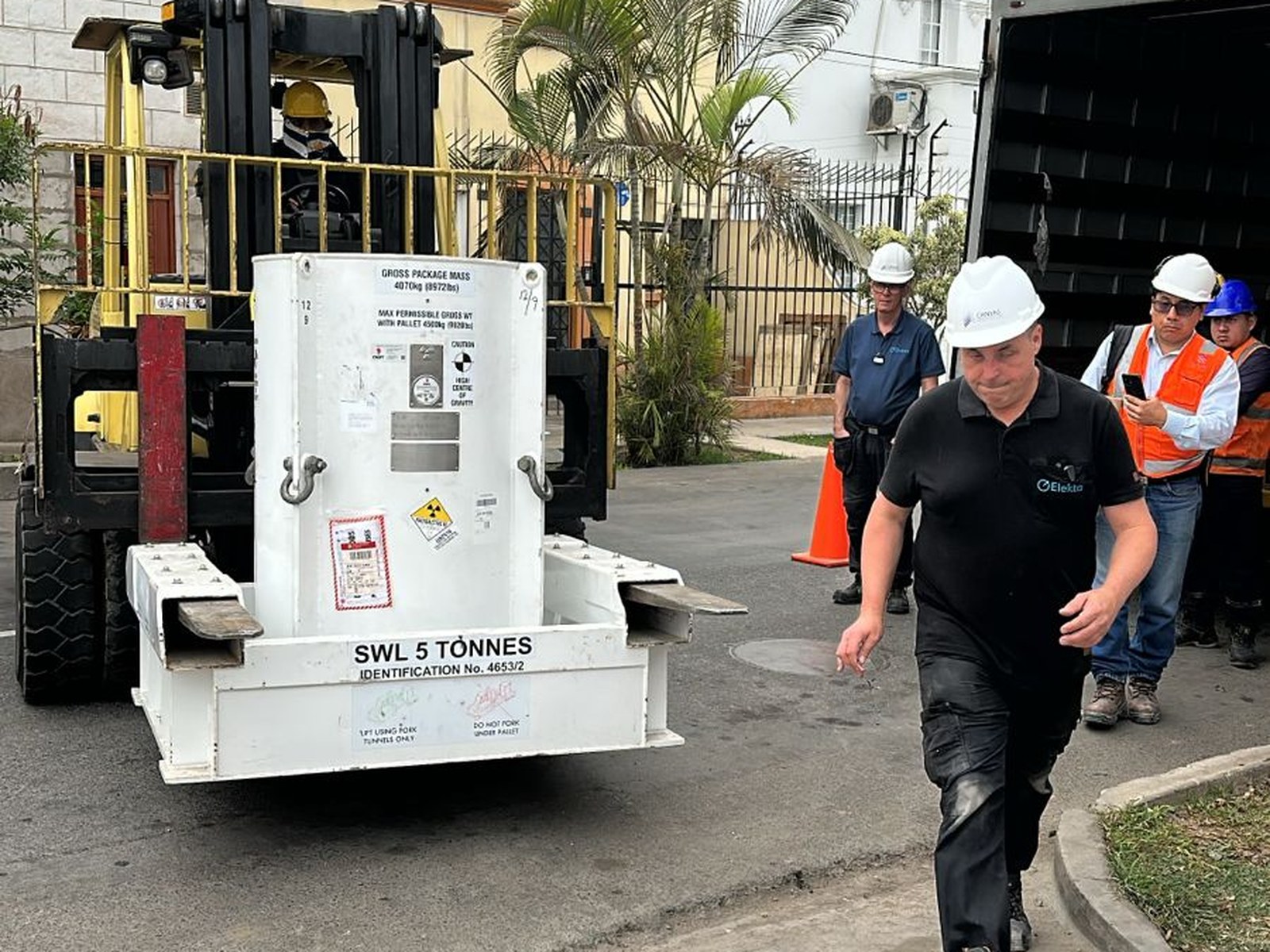

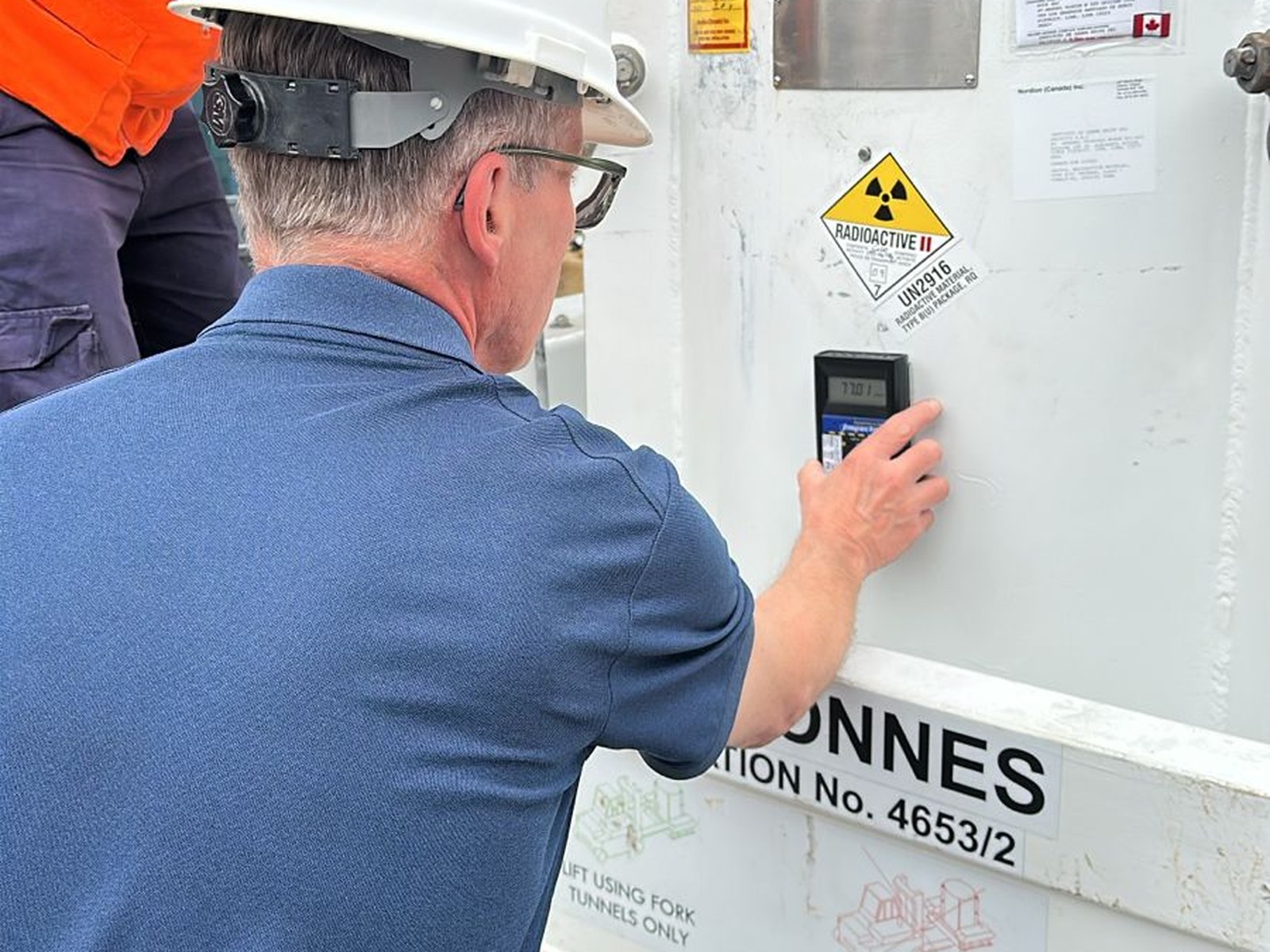

Lo que sucedió en esas ocho horas fue posible porque en los diez meses anteriores se había resuelto cada variable: el permiso de traslado de fuentes radiactivas otorgado por el IPEN, la autorización de cierre de vía, la disponibilidad profesional confirmada del equipo de Elekta, y la certeza de que la obra civil estaba terminada con las tolerancias exactas que el montaje requería. Una losa sin la resistencia de diseño en esa fecha habría significado semanas de espera. Un pasillo con un centímetro menos del especificado habría obligado a replantear el recorrido de los componentes.

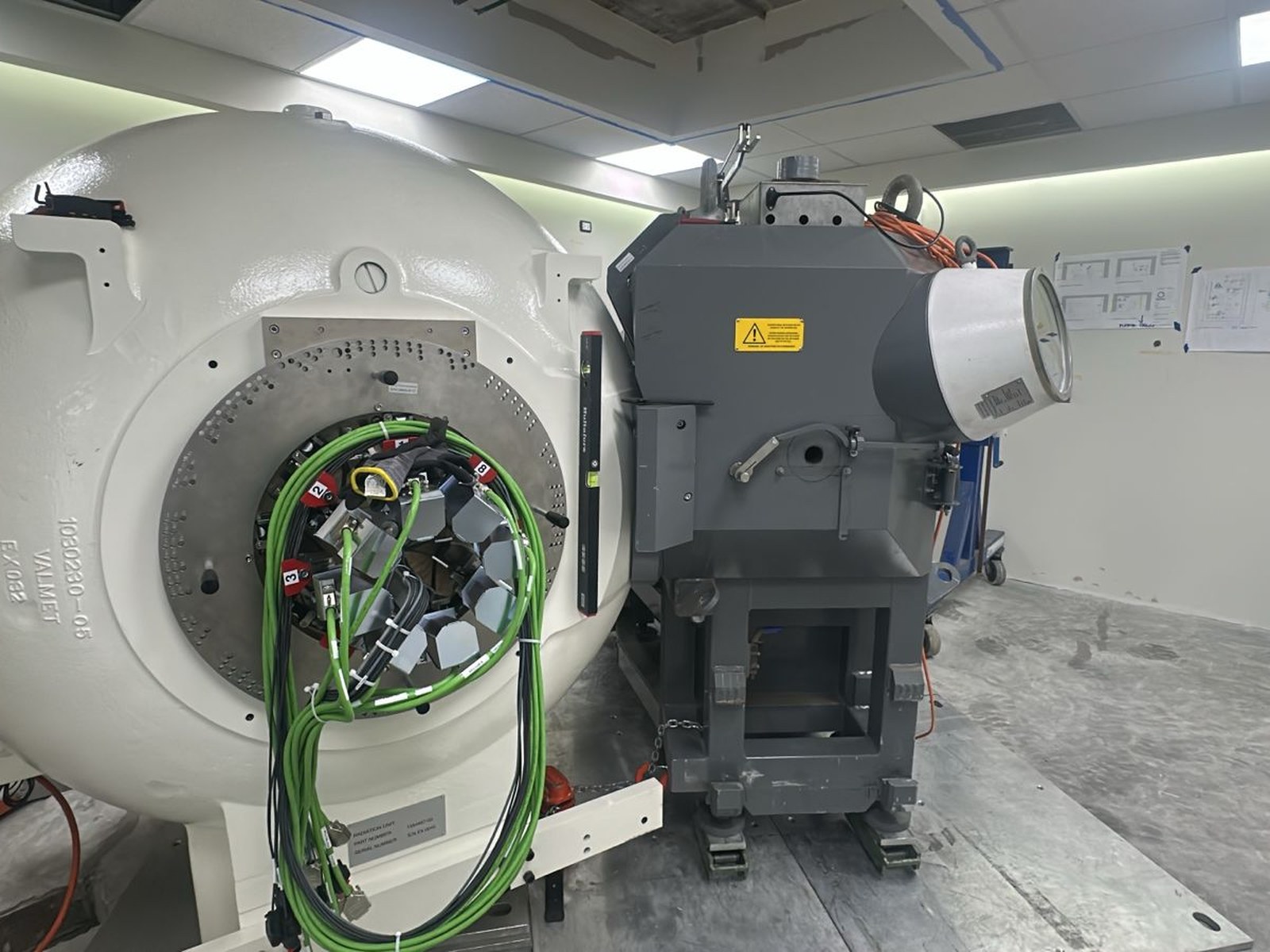

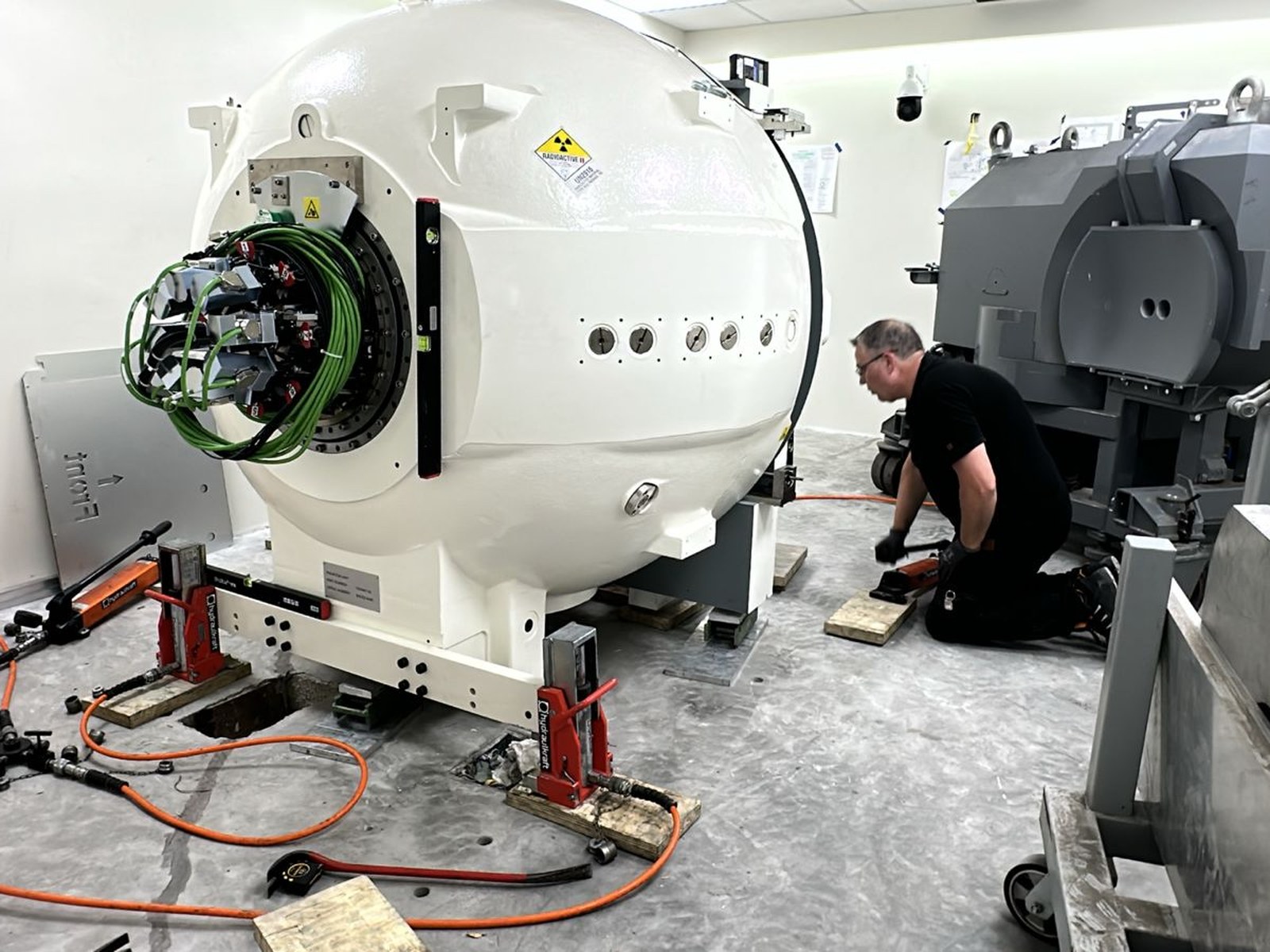

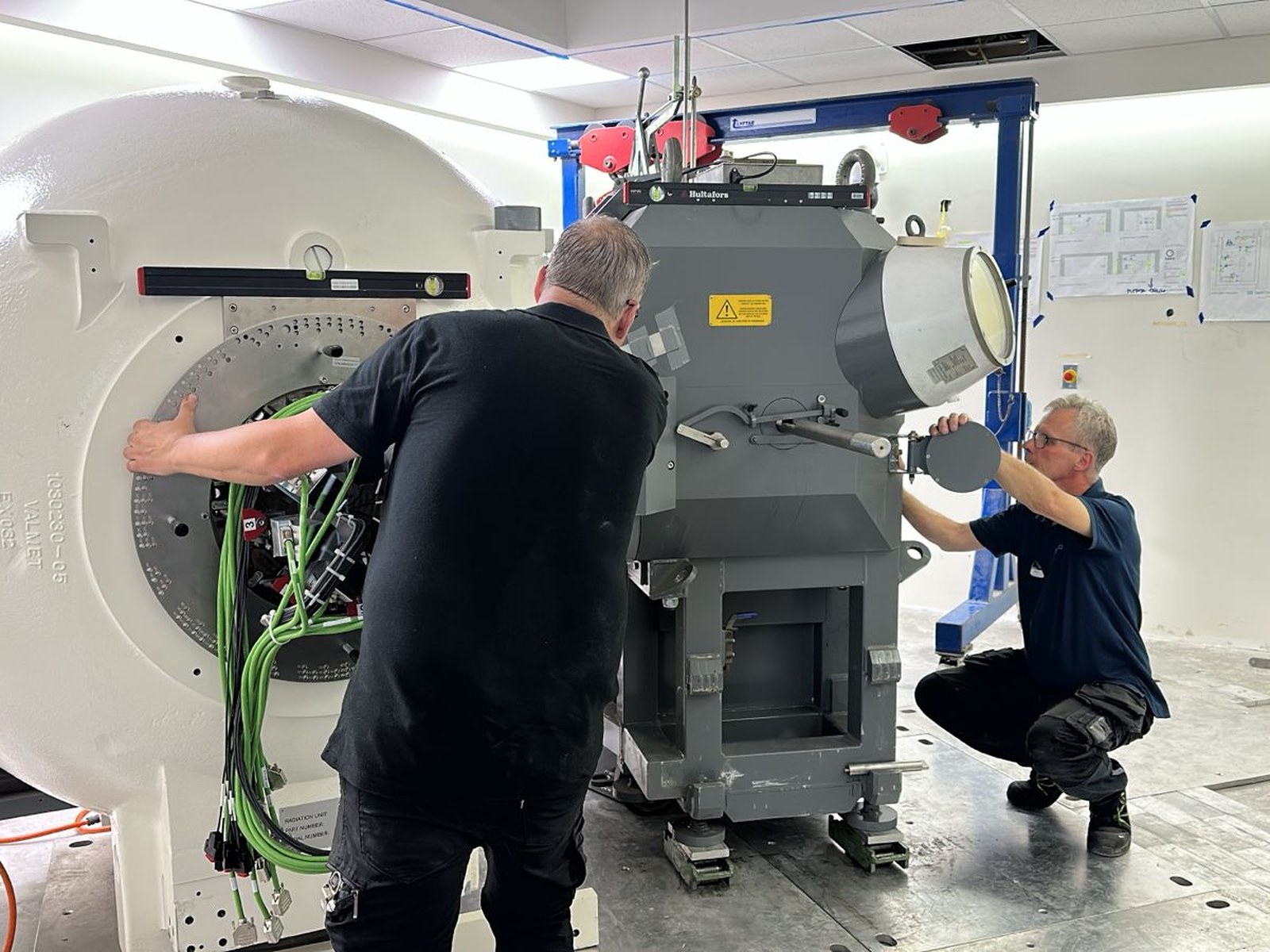

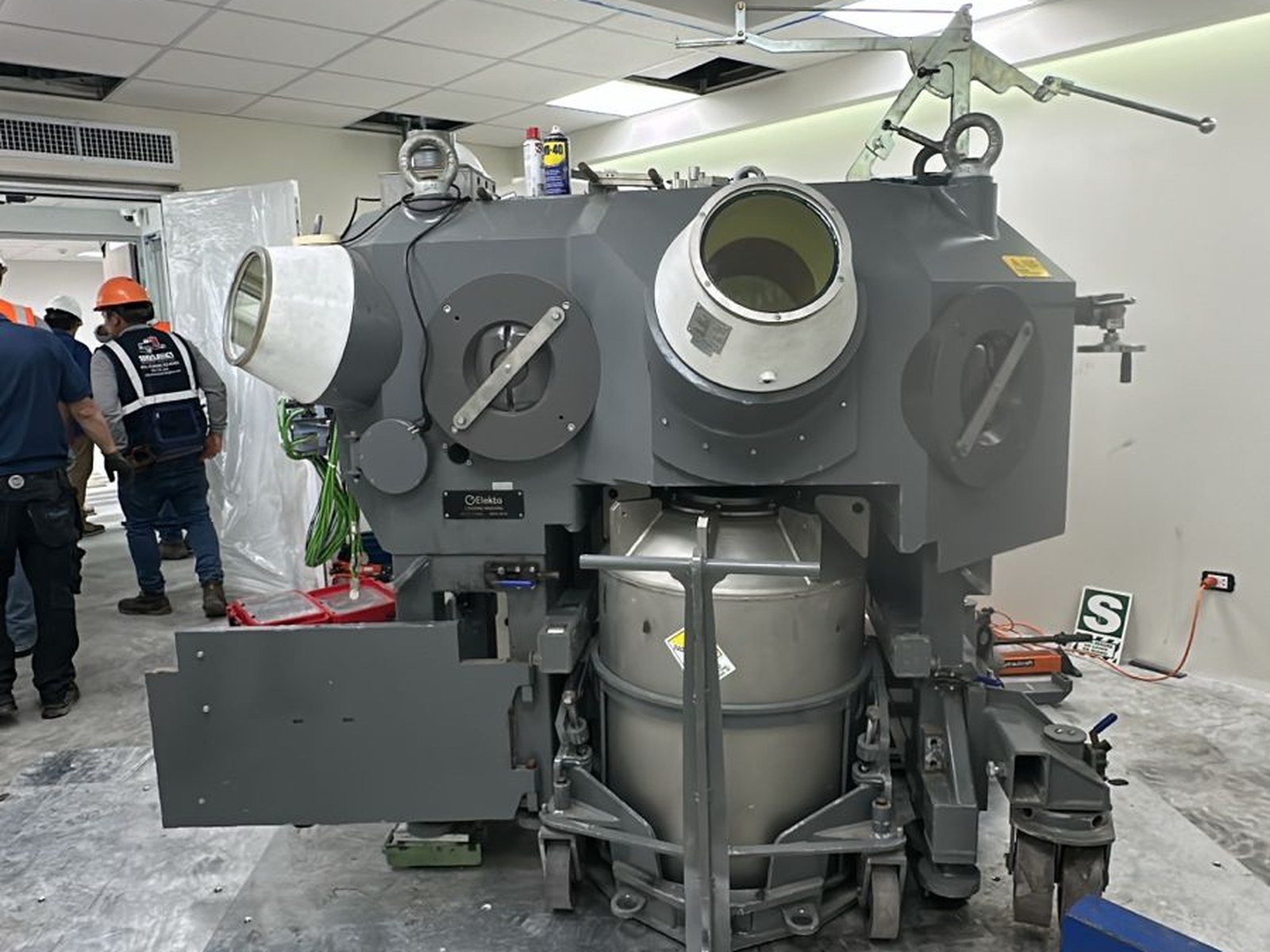

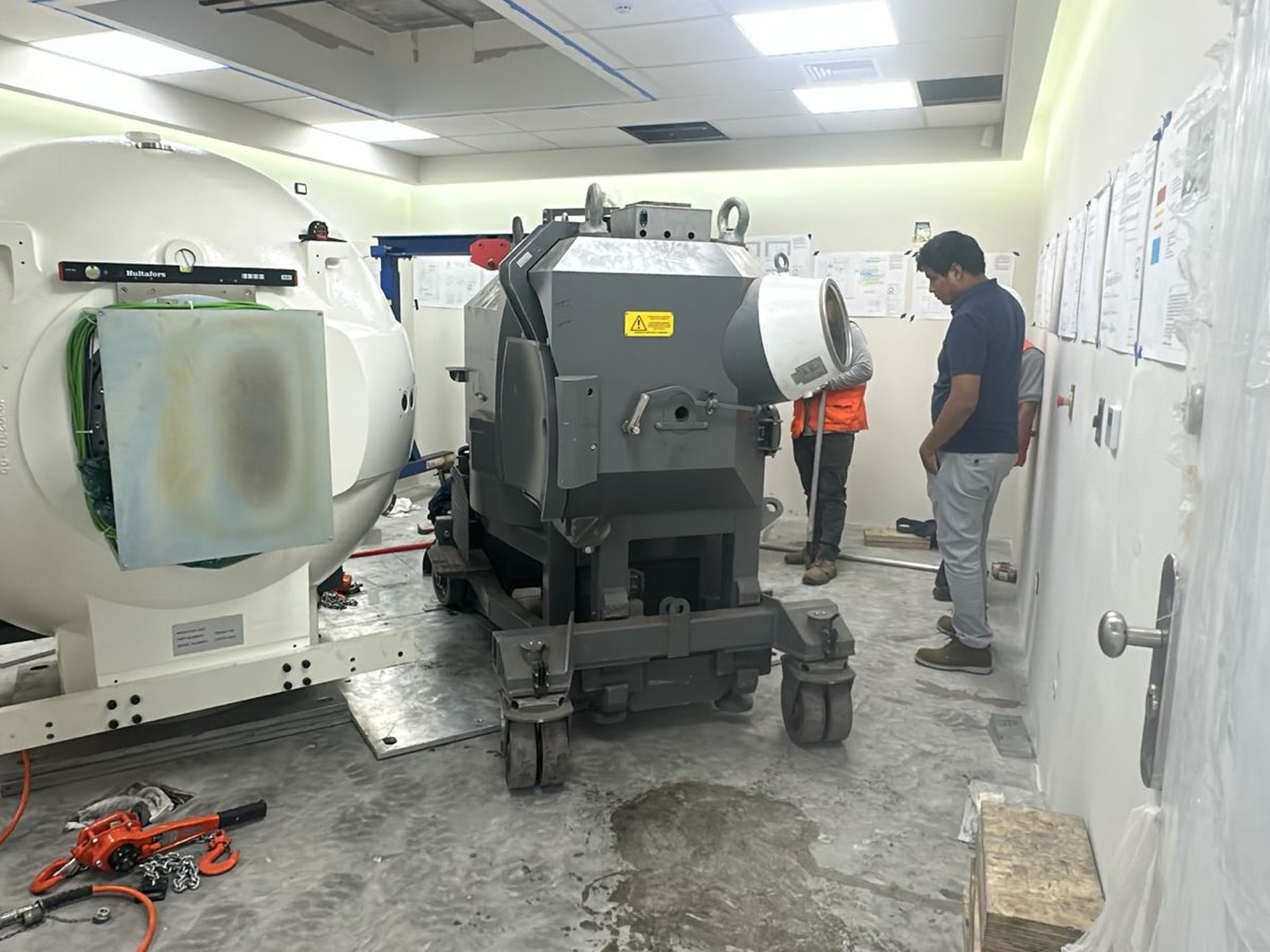

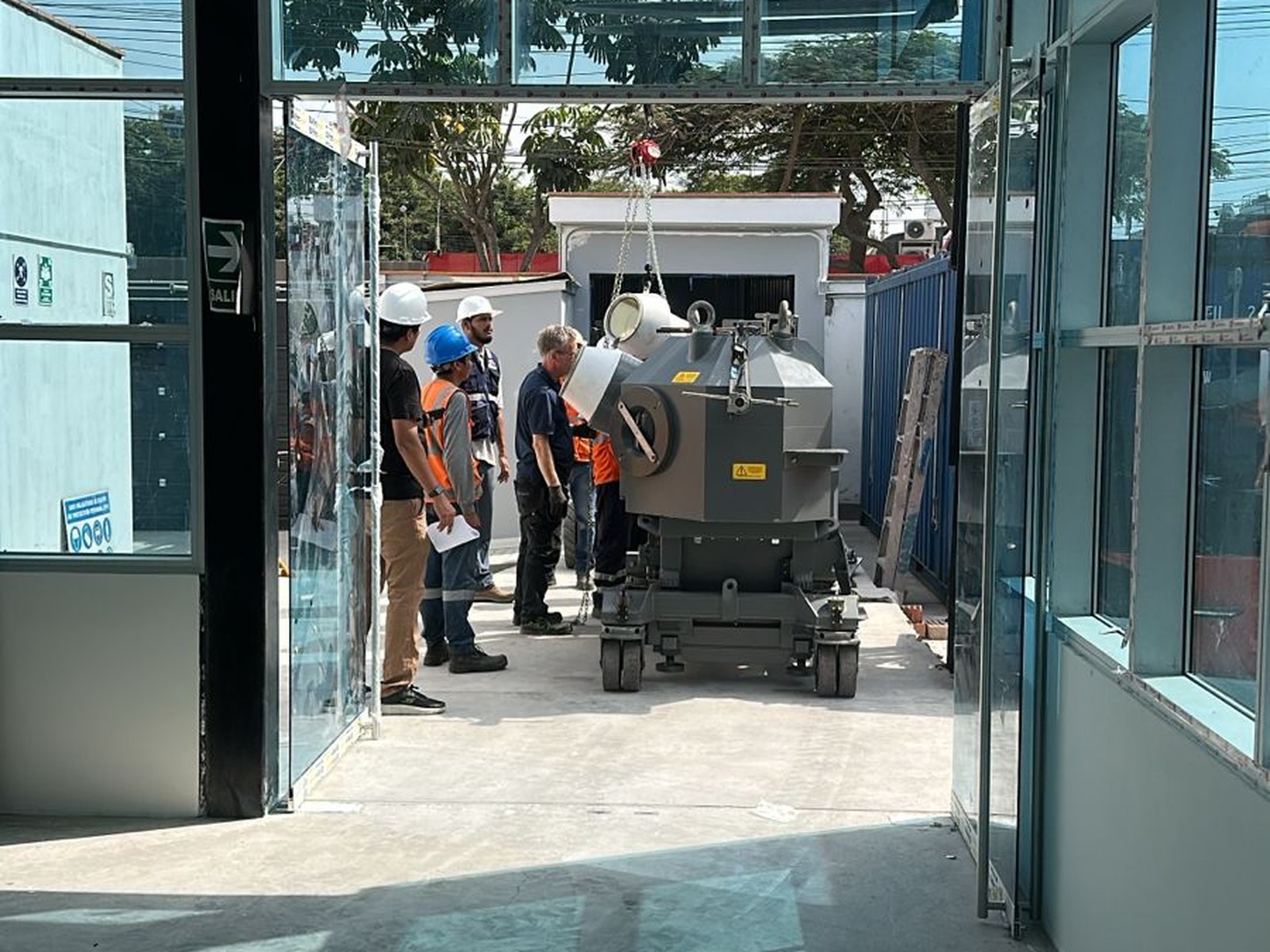

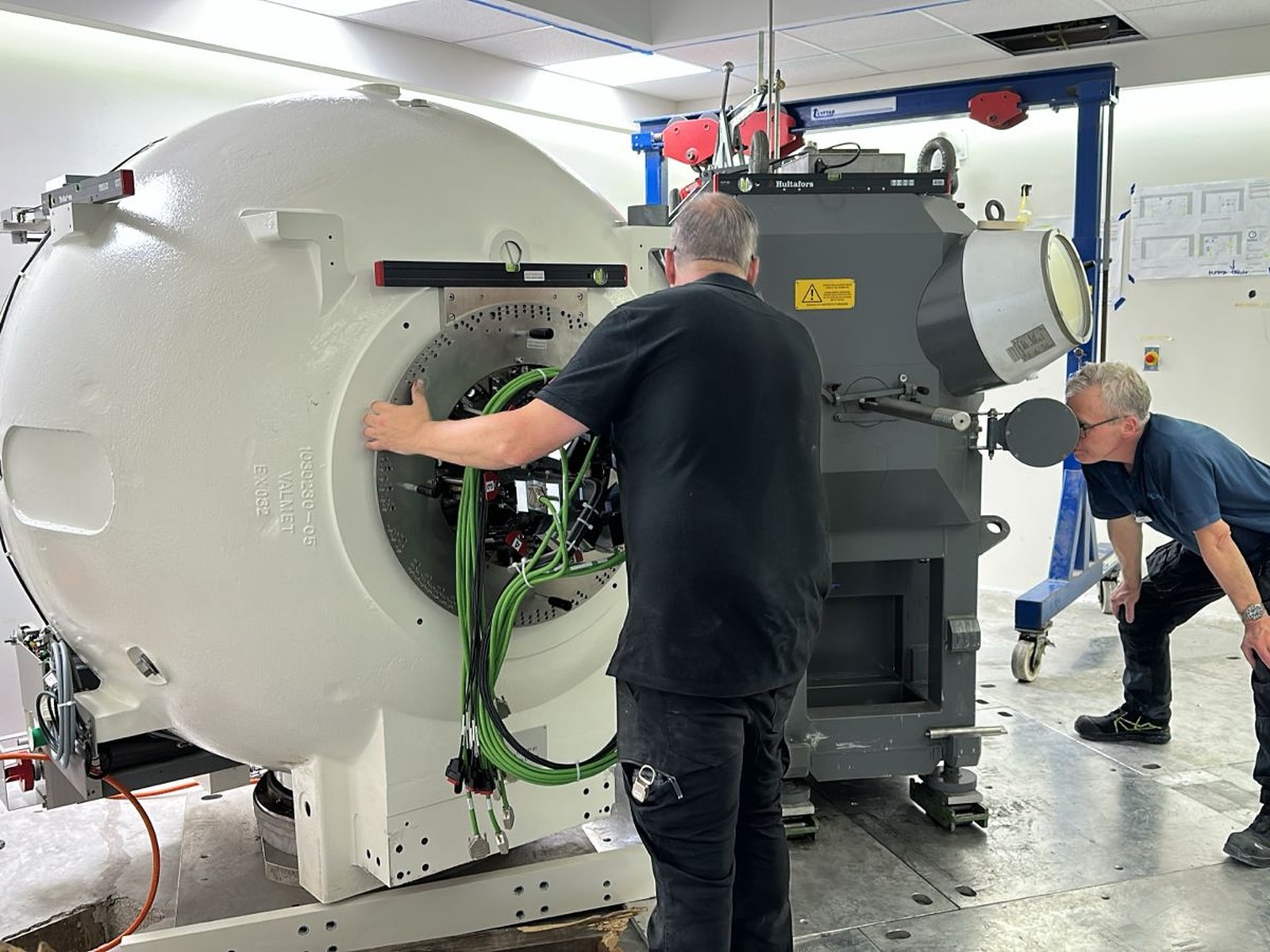

Los diez días de montaje que siguieron transcurrieron dentro del búnker con el equipo técnico del fabricante trabajando en condiciones de precisión milimétrica. Al finalizar, el Gamma Knife Esprit estaba instalado, calibrado y listo para operar. No hubo imprevistos relevantes. Eso no es suerte: es la consecuencia directa de haber anticipado todo lo anticipable y haber construido márgenes para lo que no lo era.
Cuando lo que no está en planos define la operación
El Gamma Knife Esprit requiere alimentación a 450 V en un país cuya red opera a 220 V. La solución fue un transformador dedicado complementado con un UPS que garantiza la continuidad del tratamiento ante cualquier fluctuación de red. Hasta ahí, lo esperado. Lo inesperado llegó durante la operación inicial: la detección de armónicos en la red eléctrica del centro, generados por la interacción del transformador con la red local, con capacidad de afectar la estabilidad del equipo.
La respuesta fue la instalación de un generador de voltaje estático (SVG). El problema fue identificado, diagnosticado e intervenido sin interrumpir la atención. Esta secuencia —detectar, resolver, estabilizar— es parte del conocimiento que este proyecto transfiere a quienes enfrenten proyectos similares en la región.
La climatización de las áreas críticas —sala de tratamiento, control, planificación y preparación del paciente— se resolvió con equipos fancoil de ducto independientes y monitoreo continuo de temperatura y humedad. El rango de operación no es una preferencia de confort: es un parámetro técnico del equipo. Una variación fuera de especificación compromete la calibración del sistema y, con ella, la precisión del tratamiento. En este centro, la infraestructura de climatización es infraestructura de precisión.
Lo que este proyecto transfiere
El IGKP opera hoy con todas sus licencias vigentes. Es el único centro con un equipo Gamma Knife en el Perú y el único con un Gamma Knife Esprit en Latinoamérica. Atiende pacientes particulares, asegurados privados y beneficiarios de EsSalud, consolidado como referencia regional en radiocirugía cerebral de precisión.

Lo que vale la pena registrar con rigor para la comunidad técnica —con la honestidad de quienes lo ejecutaron— es que implantar tecnología radiológica de máxima complejidad en tejidos urbanos consolidados, sobre edificaciones existentes, sin construir desde cero, es técnicamente posible.
No como excepción sino como modelo replicable, bajo dos condiciones no negociables: que la selección del sitio se gestione como la primera decisión de diseño, con criterios tan rigurosos como los que se aplican al cálculo estructural; y que la gestión normativa se integre al cronograma de obra con la misma jerarquía que el diseño, porque en este tipo de proyectos la normativa no acompaña a la obra: es parte constitutiva de ella.
En una región donde la demanda de radiocirugía crece con el envejecimiento poblacional y la mayor incidencia de patologías neurológicas, el modelo de intervención sobre el patrimonio edilicio existente representa una alternativa viable, eficiente y responsable. La brecha entre la tecnología disponible y la infraestructura que la alberga no se cierra solo construyendo edificios nuevos. Se cierra también entendiendo qué preguntas técnicas hay que responder antes del primer trazo.
La tecnología de radiocirugía más precisa de Latinoamérica opera hoy en las paredes de un inmueble que tenía 70 años cuando comenzó la obra. Esa aparente paradoja no es una contradicción: es la prueba más concreta de lo que significa diseñar al servicio de lo esencial.
